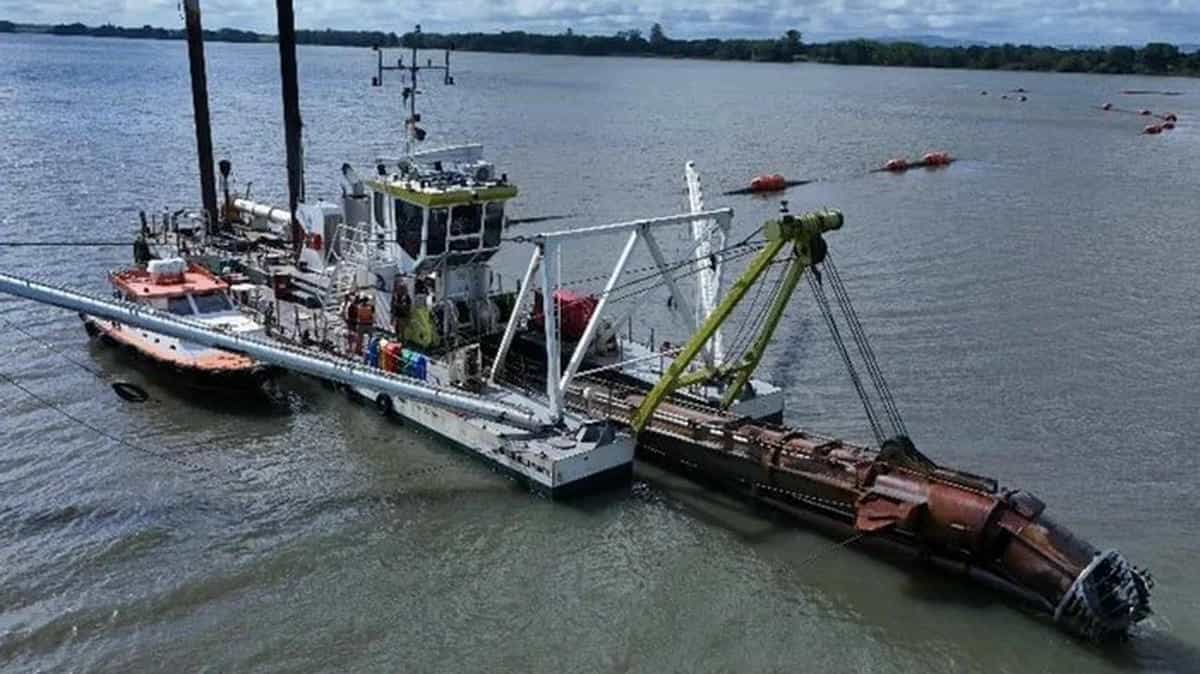

A dragagem de hidrovias no Rio Grande do Sul entrou em fase decisiva, com operações simultâneas no entorno de Porto Alegre, no Guaíba e no Porto de Rio Grande. A intervenção, que promete melhorar a navegação e impulsionar a economia, também tem gerado dúvidas e críticas sobre seus efeitos ambientais e operacionais.
O que está acontecendo e por quê
A estatal Portos RS coordena a dragagem de 22 canais hidroviários, com foco em garantir profundidade mínima de 5,18 metros — essencial para embarcações de grande porte.
O projeto faz parte da reconstrução do Estado após a enchente histórica de 2024, financiado pelo fundo Funrigs, com investimento de R$ 691 milhões.
As ações ocorrem em áreas estratégicas:
- Bacia do Guaíba
- Rios Jacuí, Gravataí e Sinos
- Lagoa dos Patos
- Canal São Gonçalo
- Zona portuária de Rio Grande
A meta é remover 20 milhões de metros cúbicos de sedimentos, sendo:
- 16 milhões apenas no Porto de Rio Grande
- O restante distribuído entre canais interiores
Por que a dragagem gera críticas
Vídeos que circulam nas redes mostram preocupação de navegadores sobre o método utilizado: o material retirado do fundo é redistribuído no próprio corpo hídrico, próximo às margens.
Para quem observa, isso pode parecer negligência. Mas especialistas apontam que essa prática segue padrão internacional.
O que diz o especialista
Segundo o pesquisador Fernando Dornelles, do Instituto de Pesquisas Hidráulicas da UFRGS, a chamada dragagem de manutenção funciona assim:
- Remove sedimentos do canal de navegação
- Deposita em áreas seguras dentro do mesmo rio
- Evita impactos maiores de transporte e descarte externo
Dragagem reduz enchentes? entenda o limite da técnica
Um dos pontos mais sensíveis envolve a expectativa de que a dragagem poderia evitar novas enchentes — especialmente após a crise de 2024.
Na prática, especialistas são diretos: o impacto é limitado.
No caso do Guaíba, com cerca de 500 km²:
- O desassoreamento teria efeito de poucos centímetros no nível da água
- Exigiria obras bilionárias e contínuas
- Seria combatido pela própria natureza (sedimentos voltam a cada chuva)
Ou seja: a dragagem atual é focada em logística e navegação, não em controle de cheias.
O que está sendo retirado dos rios
Apesar da ideia comum de “limpeza”, o material retirado vai muito além de areia e lodo.
De acordo com a Portos RS, há presença frequente de:
- Resíduos urbanos (pneus, móveis, eletrodomésticos)
- Material orgânico acumulado
- Sedimentos trazidos pela bacia hidrográfica
Isso revela um problema estrutural: poluição e descarte irregular nos rios.
Cenário futuro: o que esperar até o fim das obras
O cronograma atual prevê:
- 3 lotes já concluídos
- 3 em execução
- 1 ainda a contratar (rios Gravataí e Sinos)
A expectativa é que os trabalhos avancem até o final do ano, com impactos graduais na navegação e na economia regional.
No entanto, o debate sobre equilíbrio entre desenvolvimento e impacto ambiental deve continuar — especialmente em áreas urbanas e turísticas do entorno do Guaíba.
Em resumo
A dragagem no RS é irregular?
Não. O processo segue normas ambientais e padrões internacionais.
A obra ajuda a evitar enchentes?
Não de forma significativa. O impacto no nível da água é mínimo em grandes corpos como o Guaíba.
Qual o principal benefício da dragagem?
Melhorar a navegação.
